全体の工程スケジュール

現在の施工の様子

zenntairoku

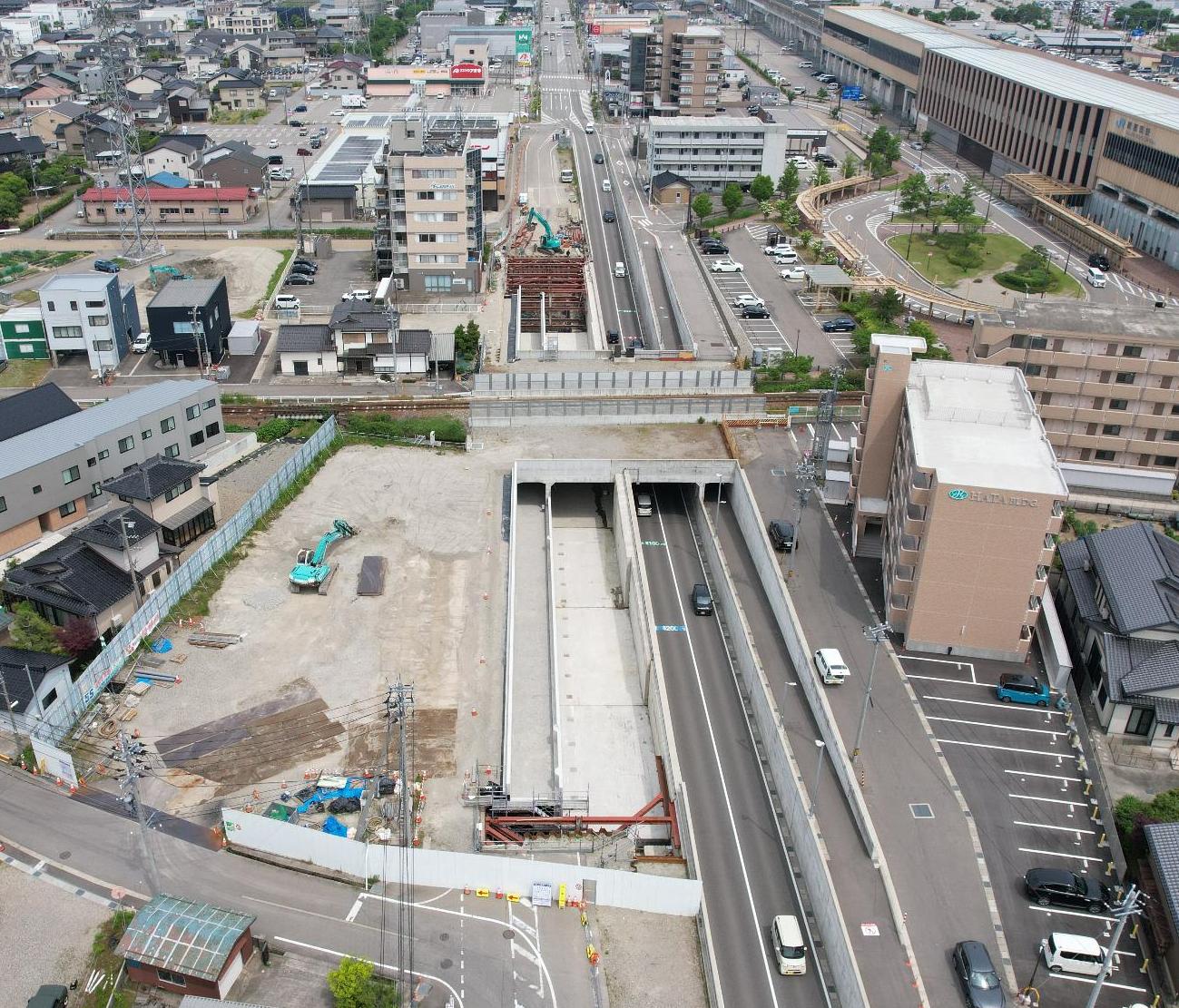

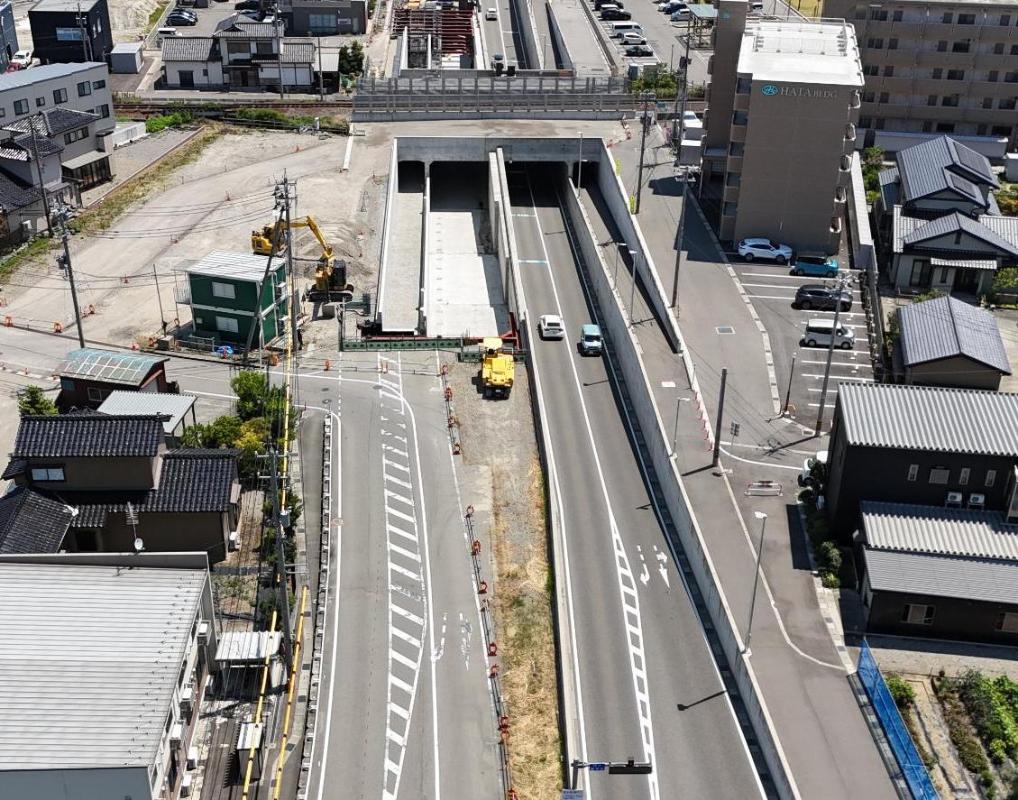

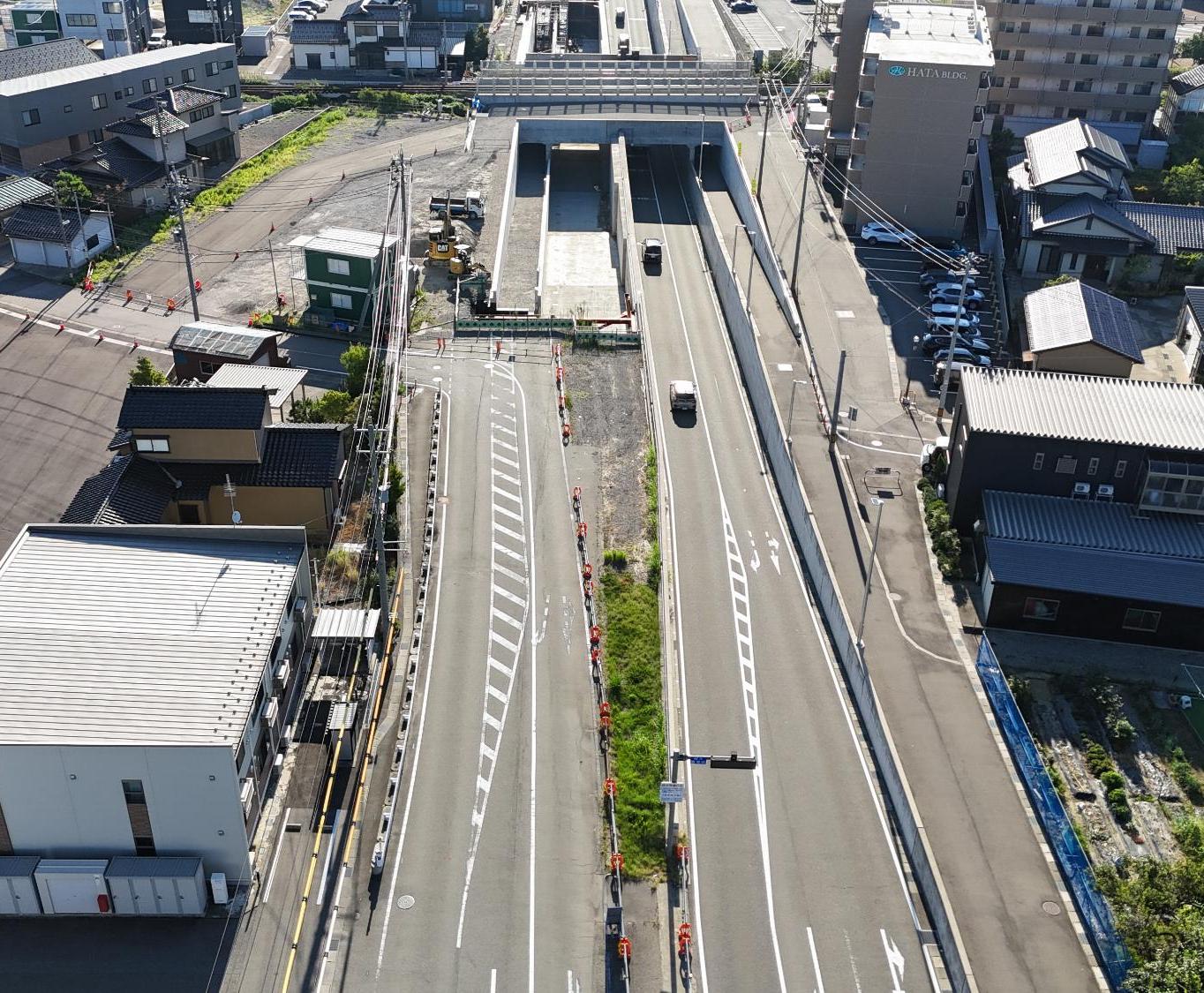

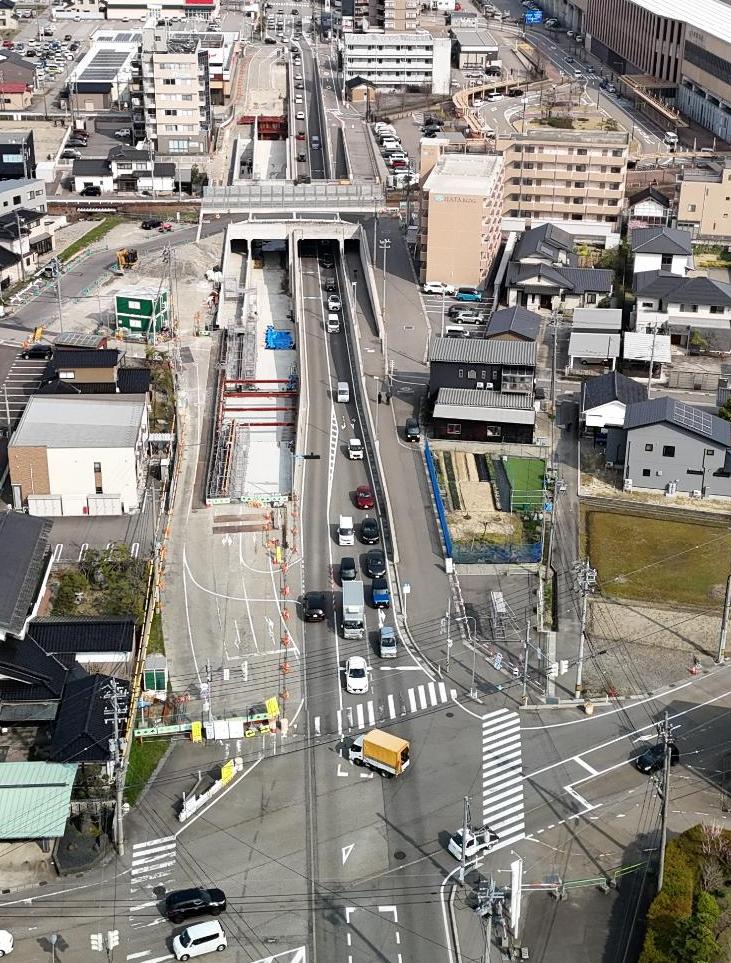

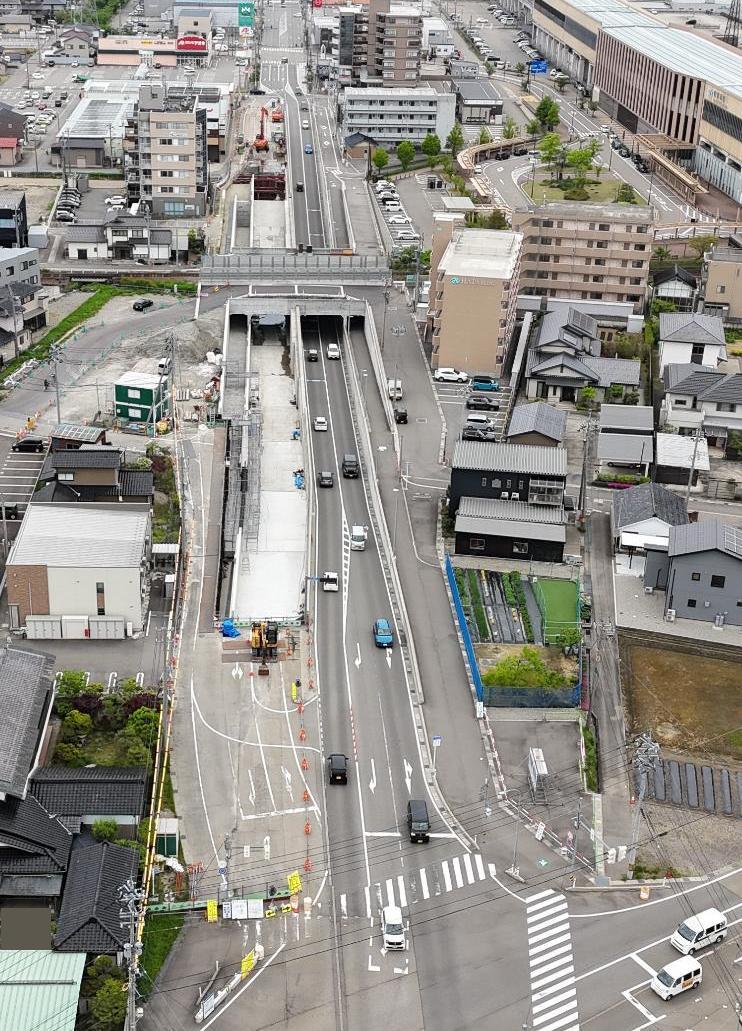

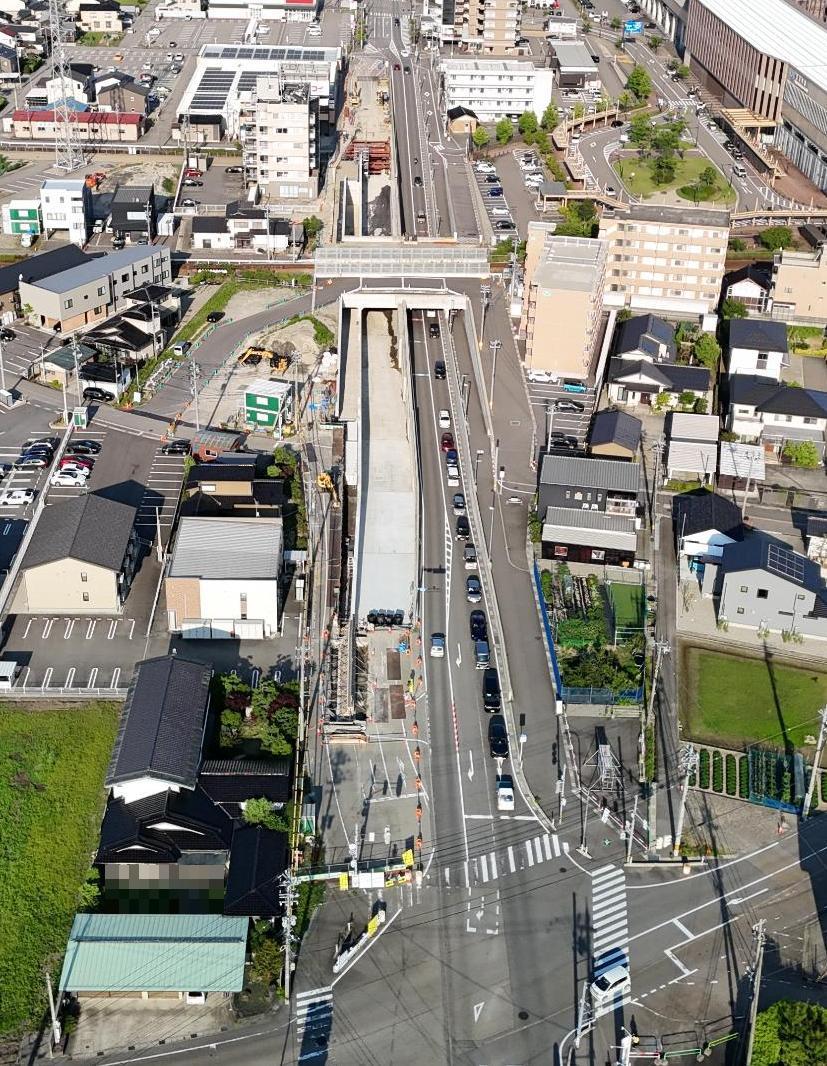

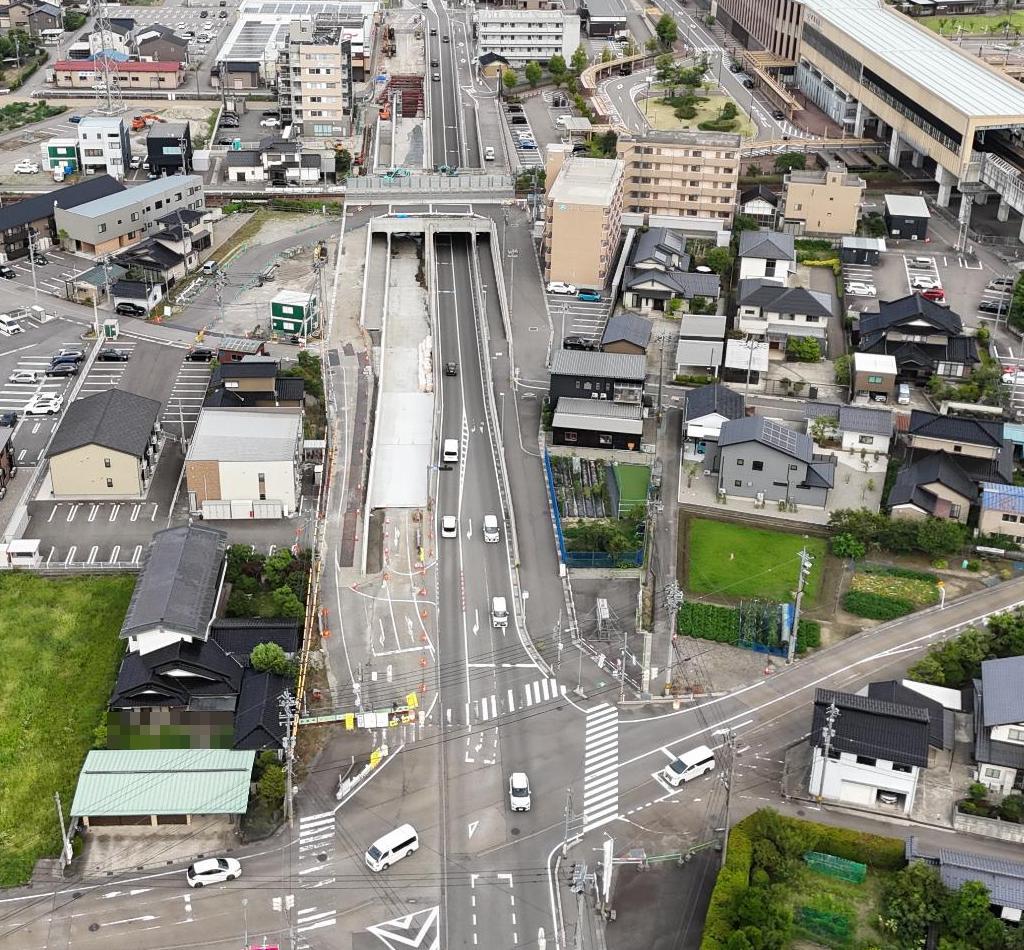

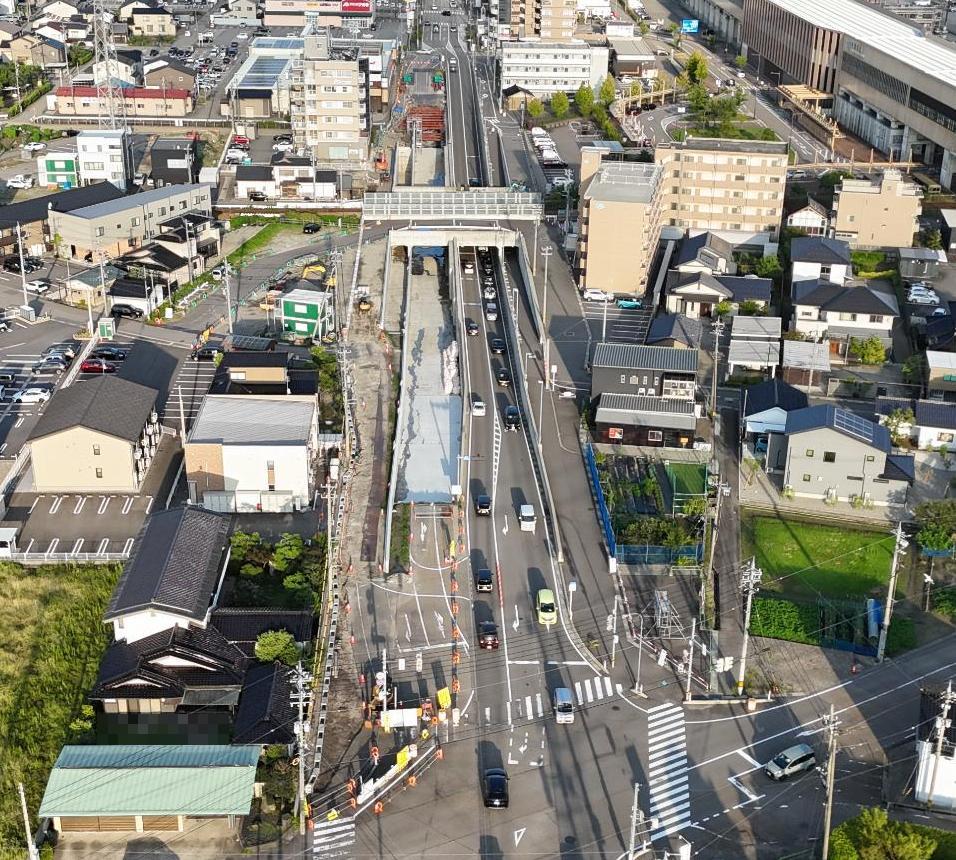

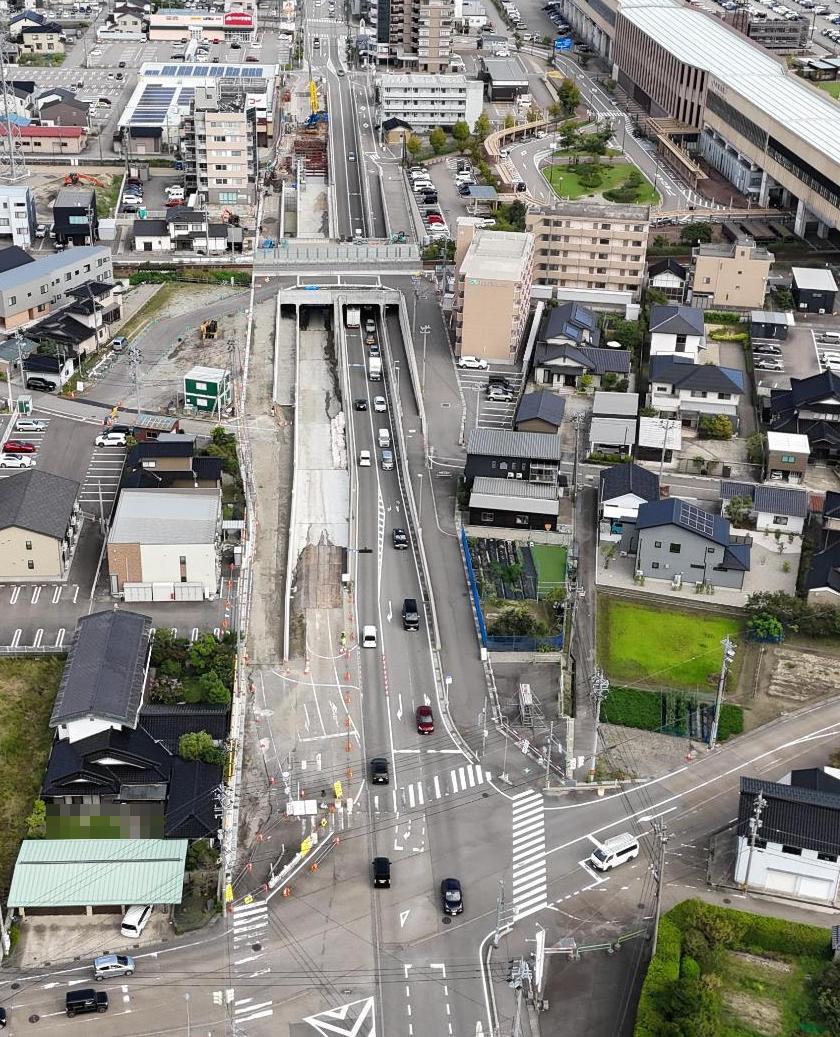

下黒田交差点付近から京田を望む

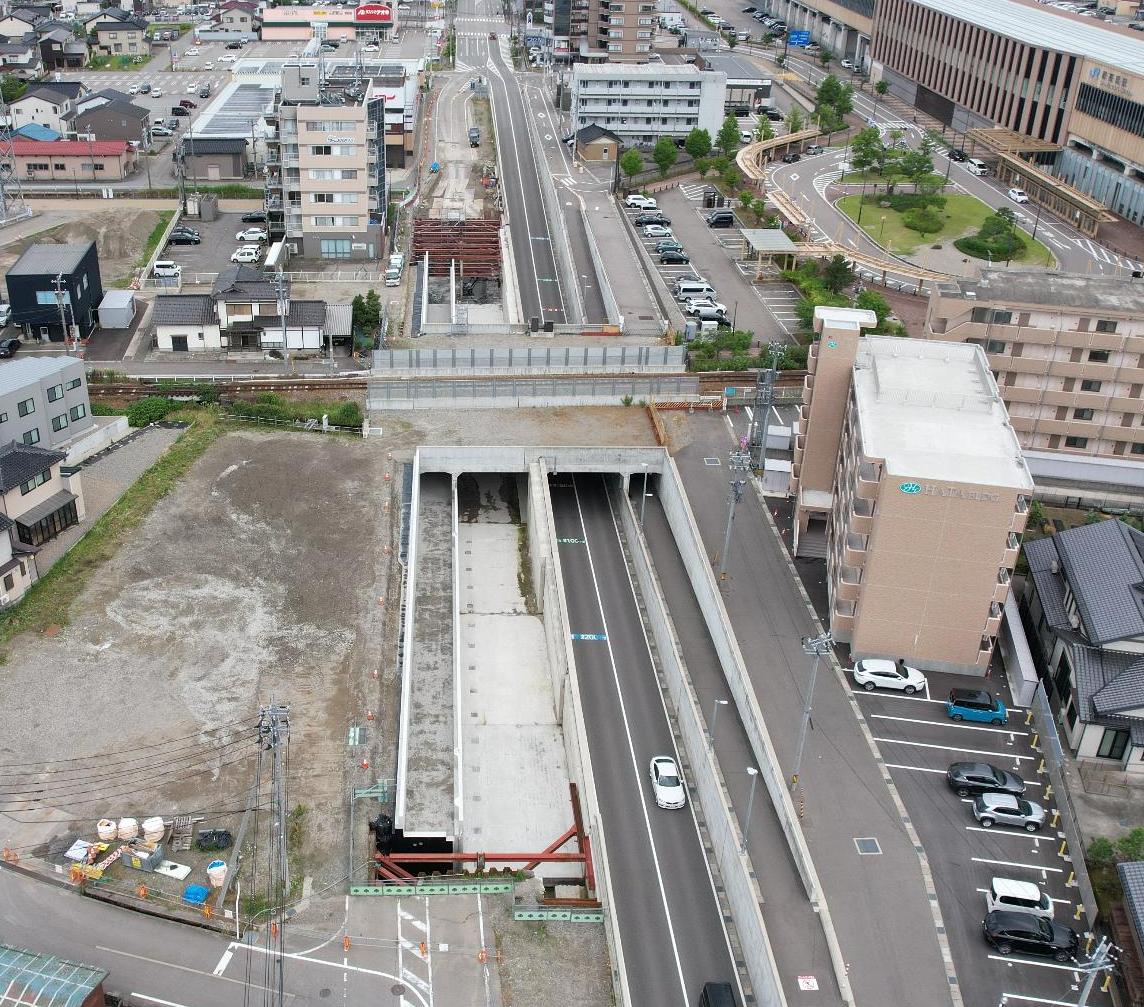

施工の状況

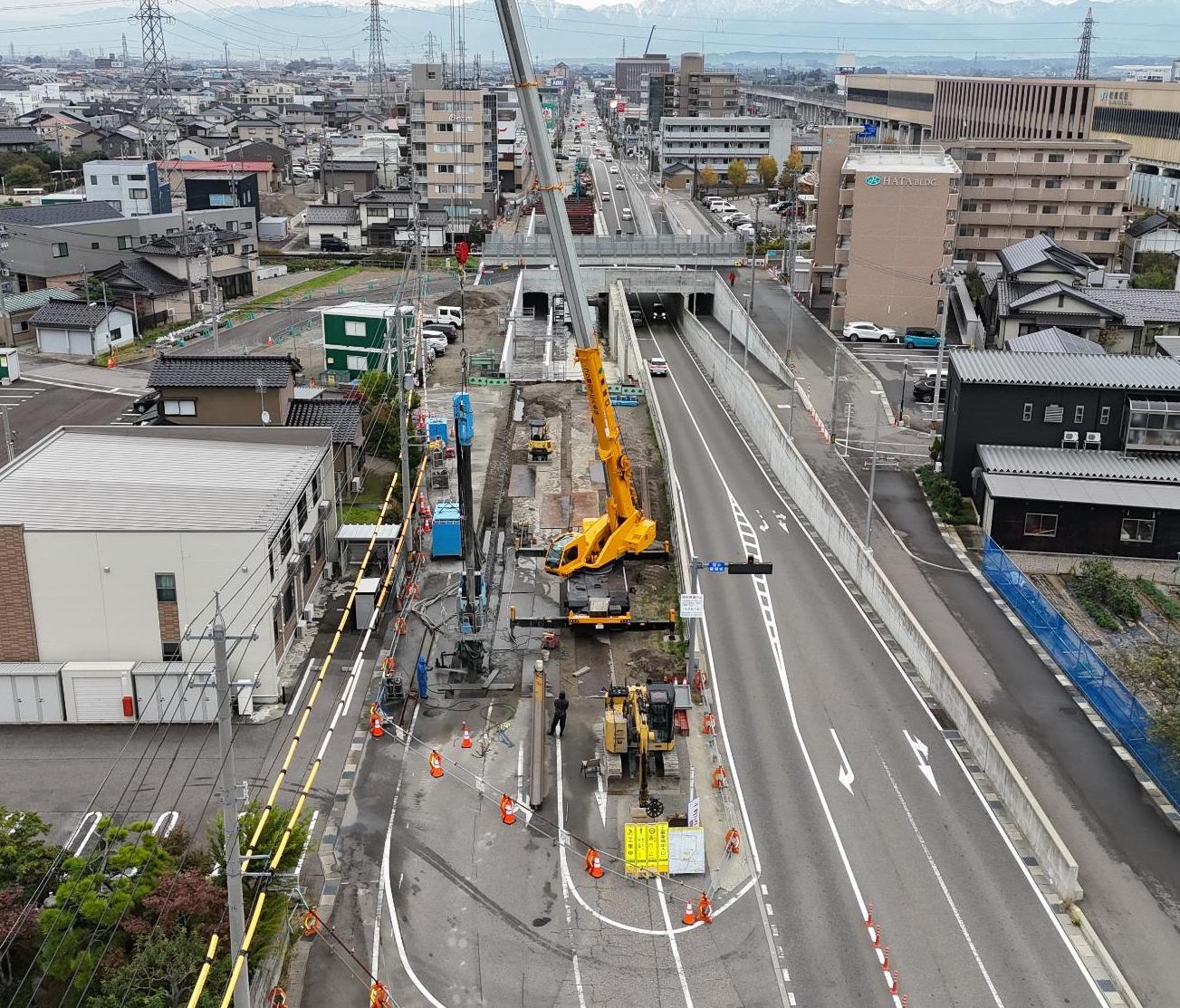

現在は、2期工事北側アプローチ工事を進めています。

本工事は、南側と同様に、車や歩行者が線路の下を通過できるよう道路(U型擁壁)をつくっています。U型擁壁完成までの流れは以下のとおりです。U型擁壁は全部で14スパンあり、そのうち2スパン完成し、現在は5スパンで施工を進めています。

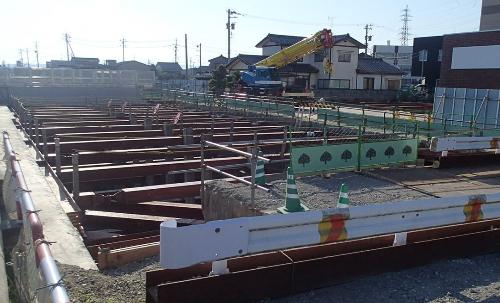

1)掘削(土留工)

2)基礎コンクリート

3)擁壁本体の鉄筋組立及びコンクリート打設

kussaku

1)掘削(土留工)

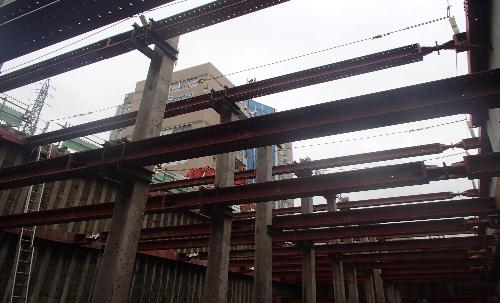

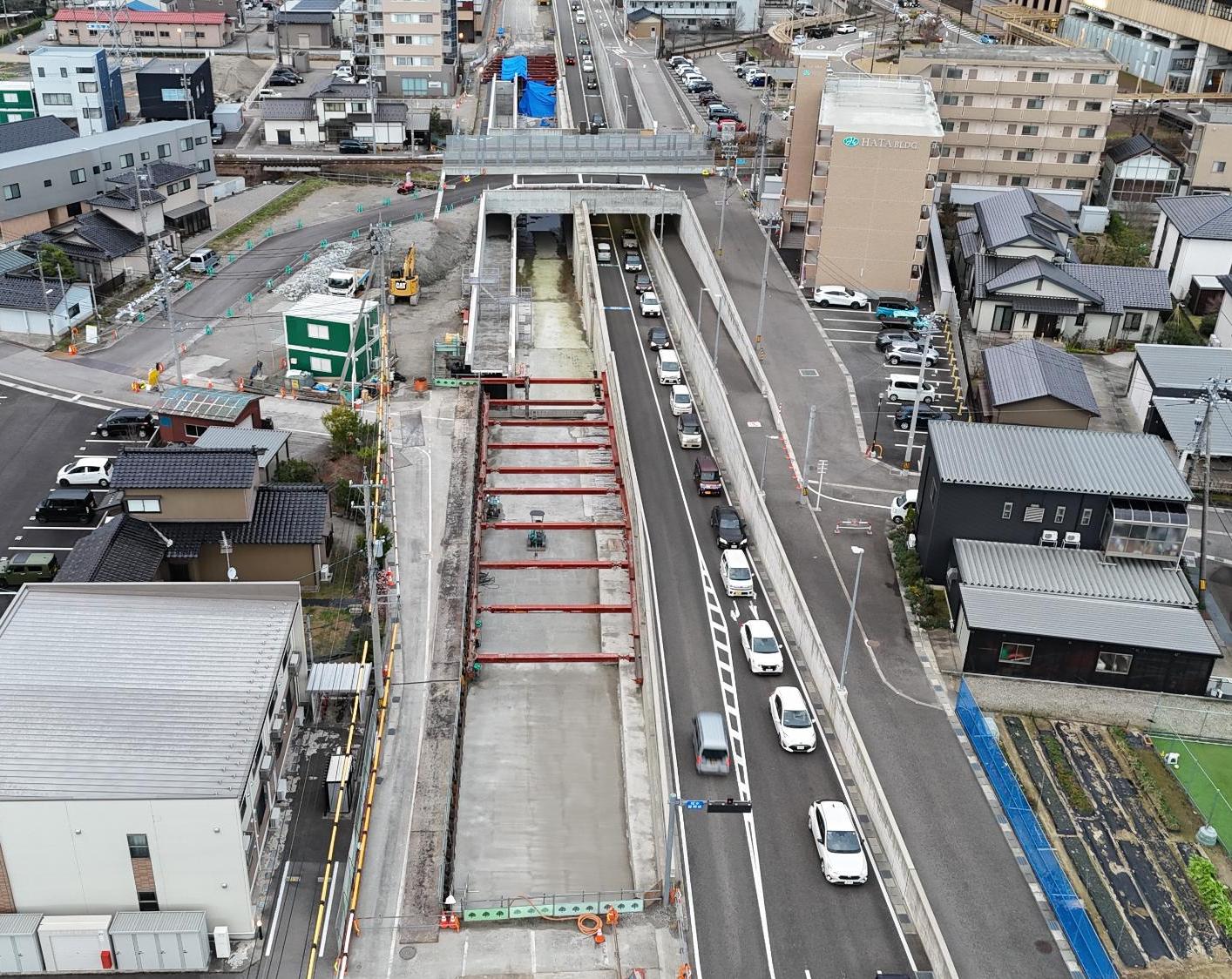

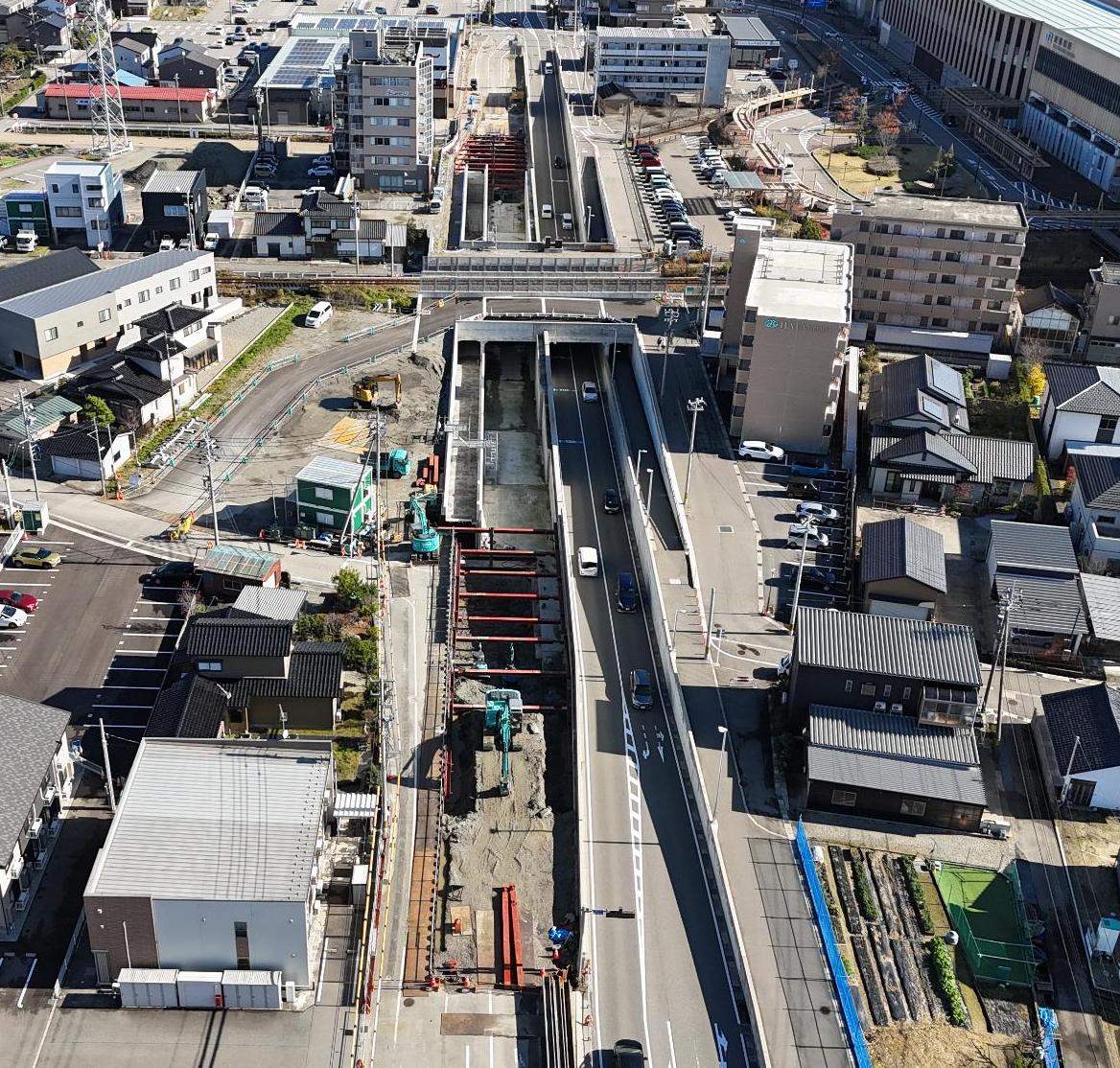

深いところで、地表面から約10m下へ掘っていくため、段階的に掘削しながら崩落防止等のために山留工事も行っています。赤く見える鉄骨の部分が山留工事に使用している山留材です。

kussaku

※山留工事:主に、陸上で地下構造物を築造するとき地下水の遮水及び土の崩壊防止のために設ける仮設構造物を設置するための工事のことをいいます。

kisokonn

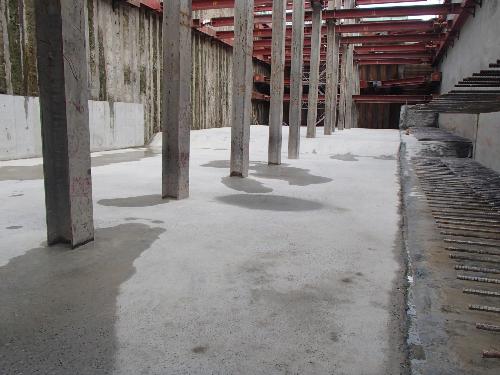

2)基礎コンクリート

掘削が終わり、擁壁を施工しやすいよう、地盤の水平に均すためのコンクリートを打ちます。

teibanntekkinn

3)擁壁本体の鉄筋組立及びコンクリート打設

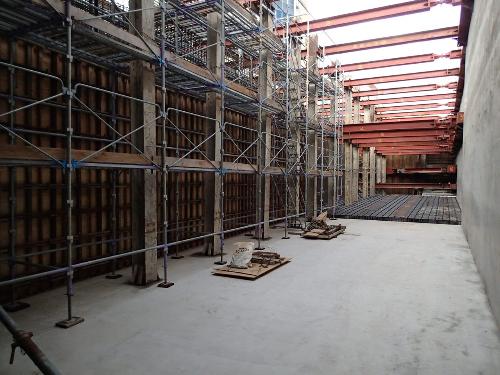

まず、底版部分の鉄筋を組み立てます。

teibann

次に、底版部分のコンクリートを打設します。そのあと、側壁部分についても同様に施工します。

shiagari

側壁部分のコンクリートの打設もおわり、山留材や足場を撤去します。これで擁壁本体の施工は完了です。
